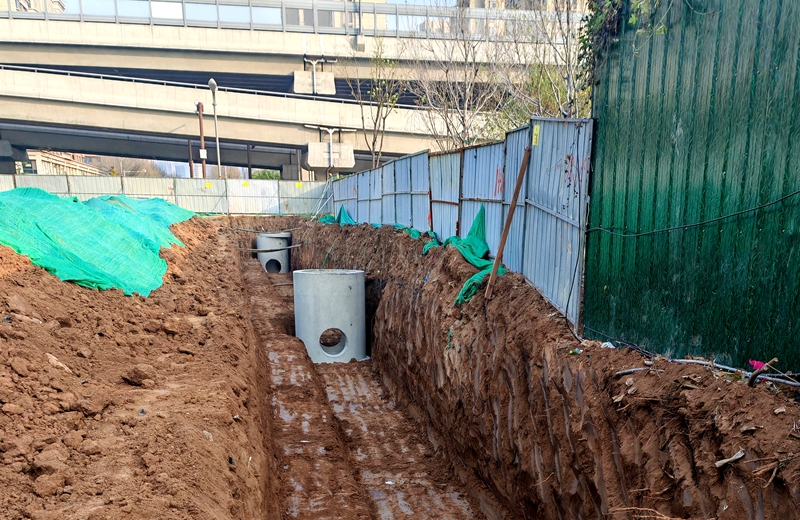

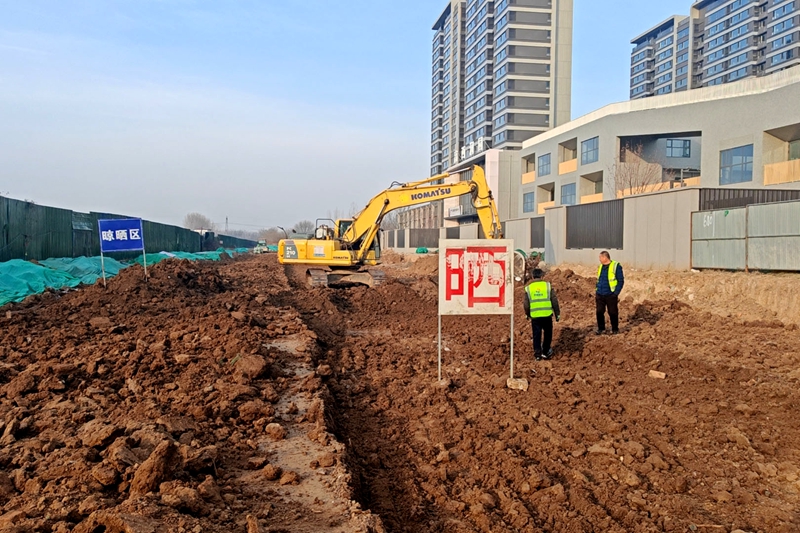

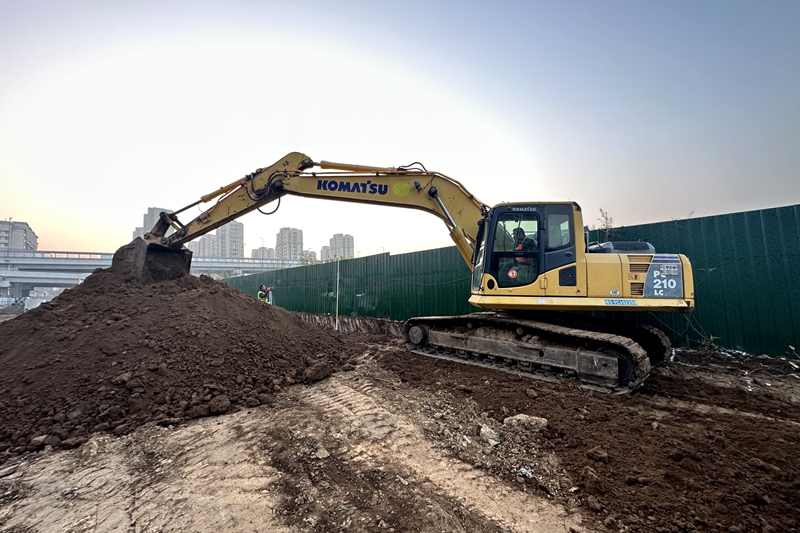

寒冬挑战下工程稳步推进,已完成多项关键任务-汇文路项目12月份施工纪实发表时间:2024-12-27 17:17 随着冬至节气的到来,气温聚降、寒冬已至。偶尔到来的雨雪天气以及频繁启动的重污染天气应急响应,对原本就工期紧张的工程增加了更多的不确定性,也给项目施工带来了更大的困难和挑战。项目部前期准备工作充分考虑各种不利因素,紧密安排施工计划,施工过程中及时了解相关消息随时调整施工计划,截至目前已基本完成预期计划。 清表及垃圾外运 为避开二级响应,项目部提前安排满足施工数量的运输车和挖掘机进场,待开工令一响,迅速展开清表和垃圾外运工作。经过24小时抢干,最终顺利在应急响应前完成外运工作,为接下来的管道施工提供了工作面。 管沟开挖 安放污水检查井 截至目前,项目已完成汇文路与原山大道顺接路口绿化带苗木移植、临时道路硬化。对已征地路段施工任务,现已完成原山大道至汇贤路原地面清表、垃圾外运工作;完成雨水主管道占项目总量的52.6%;完成污水管道占项目总量的60.5%;完成基底垃圾土换填、湿软地基处理工作及8%加强灰土施工,占项目总量的53.8%;完成给水工程管道安装及阀门井砌筑施工,占项目总量的61.6%。 湿土翻挖晾晒 8%加强灰土压实 目前,路基部分已完成的8%加强灰土,已进行素土覆盖保温养护。因近期气温持续偏低,对后续12%灰土、水稳基层及沥青下面层的施工质量影响较大,具体施工计划将与业主沟通后,视气温情况确定。(撰稿人:李世文,通讯员:王蕾)
|
